项目数据过程管理细则

项目数据过程管理细则

发布时间: 2026-03-10 17:08:49 点击量:121

项目数据过程管理细则

         总则

为进一步加强工程业绩数据管理,落实四库一平台基本信息、招投标信息、合同信息、施工许可信息、竣工验收信息,内容指标数据同步跟踪,确保企业、个人业绩指标具有市场远瞻性,数据完整性,为经营市场指标数据打下坚实的基础,对企业高质量发展具有里程碑意义。形成过程控制、持续改进的数据管理机制,实施项目数据管理细则。

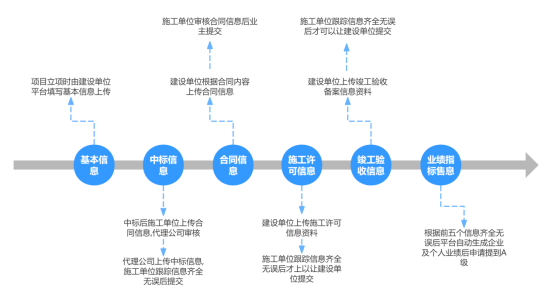

一、项目信息数据管理总流程图

二、项目信息数据管理细则

1、基本信息:一般项目立项时由建设单位上传项目基本信息,发改委审核提交,在上传时大多项目数据指标是不齐全并且有很多错误现象,遇到类似问题可以走数据冶理程序,如问题不大的确保后期中标信息、合同信息、施工许可信息、竣工验收信息齐全无误,经工程中心主任审核同意后,资料室申请提级到A。

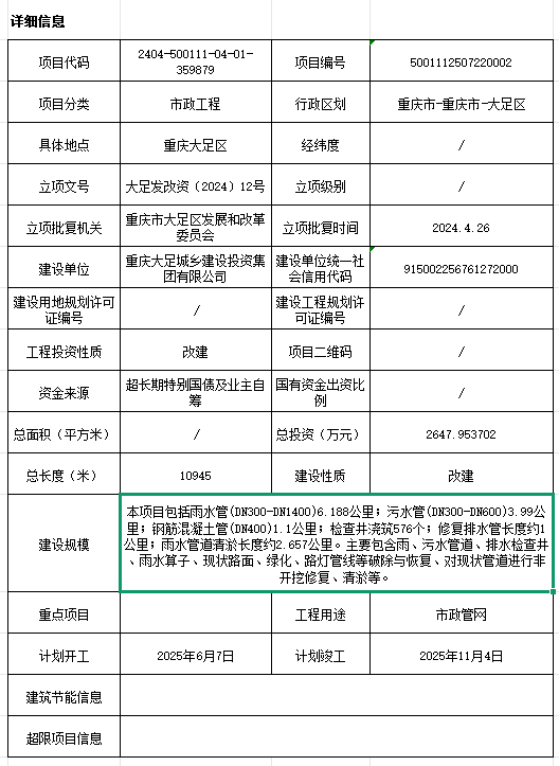

2、基本信息平台模版:

三、中标信息:项目中标办理施工许可证项目,签订合同时特别注意工程规模、技术指标、工期、签订时间、税率、暂列金融、暂估价、设计费、付款方式、变更结算方式、建造师名字证书号、采用什么工艺、达到什么效果应在合同工程规模上明确。合同编号填写符合要求、招标文件合同模版为准不能修改关键点。由资料室上传合同信息,代理公司审核通过,代理公司上传中标信息时,资料室跟踪中标信息数据齐全无误经工程中心负责人审核同意后才可以上传提交提级至A。如不办理施工许可证项目后期需补办业绩的,如不办施工许可证项目等项目竣工验收后补录业绩时由资料室上传中标信息资料,经工程中心负责人审核同意后上传,再根据省文件要求提交纸质资料从地区审核公示发文件至市级审核提级至B。

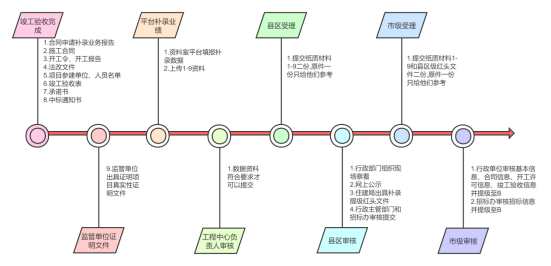

1、中标信息审核流程图:

2、中标信息平台模版:

四、合同信息:合同签订后办理施工许可证项目由建设单位上传合同信息资料,施工单位资料室审核合同信息,确定信息齐全无误经工程中心主任审核同意后才可以审核提交升级至A。如不办施工许可证项目等项目竣工验收后补录业绩时由资料室上传合同信息资料,经工程中心负责人审核同意后上传,再根据省文件要求提交纸质资料从地区审核公示发文件至市级审核提级至B。

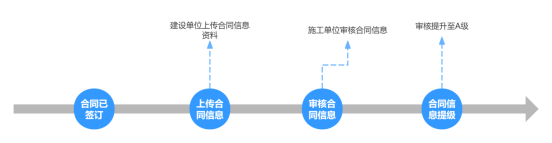

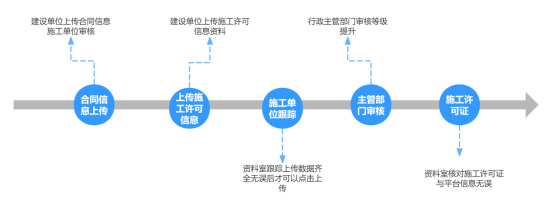

1、合同信息审核流程图:

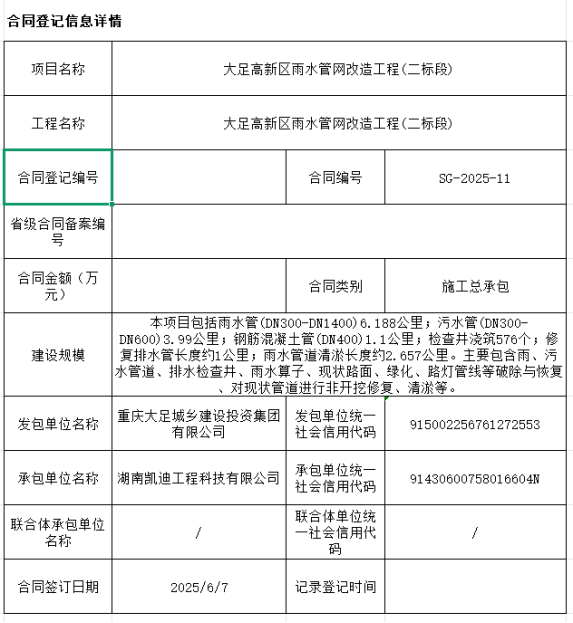

2、合同信息平台模版:

五、施工许可信息:办理施工许可证项目的,在建设单位上传合同信息的同时上传施工许可信息资料,但施工许可信息是今过住建审核通过再打印施工许可证。在上传合同信息前期资料室应该填好本项目合同信息、施工许可信息需要上传填写的样版纸质版交工程中心负责人审核同意后,交项目资料交底办理,绝对保证平台信息齐全无误后才可以上传提升至升级至A。如不办施工许可证项目等项目竣工验收后补录业绩时由资料室上传开工今、开工报告等资料,经工程中心负责人审核同意后上传,再根据省文件要求提交纸质资料从地区审核公示发文件至市级审核提级至B。

1、施工许可信息审核流程图:

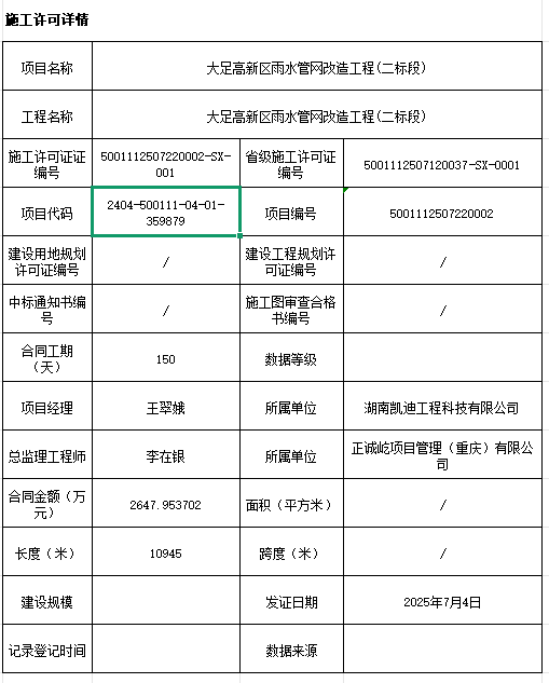

2、施工许可信息平台模版:

六、竣工验收备案信息:办理施工许可证项目,资料室竣工验收单经工程中心负责人审核后才可以盖章交项目资料员作为竣工验收备案指标资料,并资料室将竣工验收信息需要上传填写的样版纸质版交工程中心负责人审核同意后,交项目资料交底办理,绝对保证平台信息齐全无误后才可以上传提升至升级至A。如不办施工许可证项目等项目竣工验收后补录业绩时由资料室上竣工验收表等资料,经工程中心负责人审核同意后上传,再根据省文件要求提交纸质资料从地区审核公示发文件至市级审核提级至B。

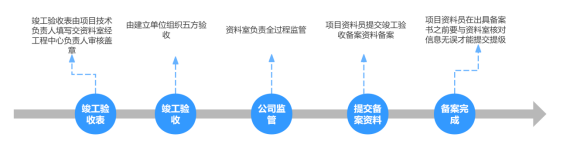

1、竣工验收备案信息流程图:

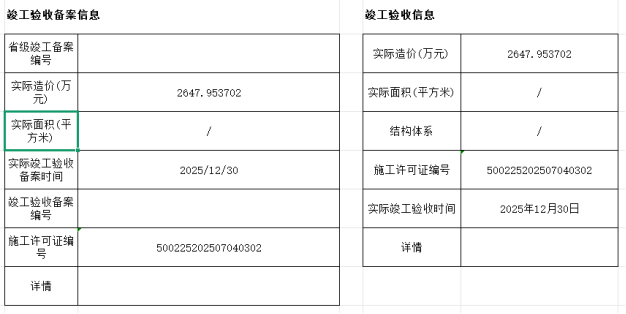

2、竣工验收备案信息平台模版:

七、无施工许可证业绩信息补录流程图:

八:处罚制度

1、项目提供的数据资料必须真实准时,如因信息错误影响数据等级,处罚1000元/次。如未按时提供数据冶理资料的资料室不得oA通过项目流程审批,否则处罚资料室负责人1000元/次。

2、项目不按照以上流程提交审核造成数据错误的处罚1000元/次。

3、资料室不按流程审核跟踪造成数据错误的处罚1000元/次。

4、资料室未及时收集好数据冶理及数据提级资料,处罚资料室负责人一个月绩效。

5、项目部不主动配合资料数据冶理工作的处罚项目10000元/次。
